گزارش پیشرفت پروژه‌ها در تیرماه ۱۴۰۴ | سرمایه‌گذاری مسکن نوین پایدار

پروژه آپادانا تهران – تیرماه ۱۴۰۴

گزارش پیشرفت پروژه آپادانا با افزایش ۷ درصدی در تیرماه

در تیرماه ۱۴۰۴، پروژه آپادانا تهران با ثبت پیشرفت فیزیکی ۷ درصدی، وارد مرحله‌ای مهم از اجرای عملیات عمرانی شد. تمرکز فعالیت‌ها در این ماه بر اجرای قالب‌بندی سقف اول، آرماتوربندی تیرها، نصب قالب وافل و تکمیل بخش‌هایی از دیوارهای حائل بود.

اجرای قالب وافل و زیرسازی سقف اول

در طول ماه، فعالیت‌هایی نظیر نصب اسکافولد، بستن جک‌ها و پروفیل‌ها، انتقال قالب وافل و اجرای قالب‌بندی سقف اول با دقت و سرعت انجام شد. استفاده از تجهیزات قالب وافل و عملیات تخته‌کوبی دال‌های اطراف ستون‌ها، نشان‌دهنده ورود پروژه به فاز اجرایی سقف‌هاست.

پیشرفت در آرماتوربندی تیرها و ستون‌ها

اکیپ‌های آرماتوربند در تیرماه با تمرکز بر اجرای میلگردهای اصلی تیرها (از جمله تیرهای B9، B10، B11، B12، B13) و خم و قطع خاموت‌های دال‌های اطراف ستون‌ها، نقش کلیدی در ادامه مسیر اجرایی پروژه ایفا کردند. همچنین نصب میلگردهای پانچ و آرماتوربندی دال سقف منفی یک ضلع شرقی انجام شد.

اقدامات پشتیبانی و تجهیز کارگاه

در این ماه، علاوه بر فعالیت‌های عمرانی، اقدامات موثری در حوزه پشتیبانی و تجهیز کارگاه نیز انجام شد. از جمله ورود نیروهای جدید، جابه‌جایی مصالح، تهیه دستگاه‌های مورد نیاز، و نظافت عمومی کارگاه. همچنین ورود دومین کانکس و تجهیز آن برای بهبود شرایط کارگران انجام شد.

پروژه آپادانا تهران

پروژه بام پردیس – تیرماه ۱۴۰۴

گزارش پیشرفت پروژه بام پردیس تا ۲۰.۷۴٪ در تیرماه

در تیرماه ۱۴۰۴، پروژه بام پردیس با ثبت پیشرفت فیزیکی ۲۰.۷۴ درصد، وارد مرحله اجرای سقف سوم در بلوک A شد. عملیات اسکلت سقف سوم شامل اجرای آرماتوربندی، قالب‌بندی، و بتن‌ریزی ستون‌ها، و سپس قالب‌بندی، آرماتوربندی، تیرچه‌ریزی، اجرای فوم و بتن‌ریزی سقف سوم انجام شد. میانگین نیروهای فعال در این مرحله حدود ۱۲ نفر بوده که به صورت متمرکز عملیات اسکلت را پیش بردند.

ادامه عملیات در بلوک B: سنگ‌برداری با پیکور

همزمان با پیشرفت در بلوک A، در بلوک B عملیات سنگ‌برداری توسط یک دستگاه پیکور آغاز شد. این مرحله برای آماده‌سازی زیرسازی و ایجاد شرایط لازم جهت ادامه عملیات عمرانی در این بخش از پروژه ضروری است. پیش‌بینی می‌شود با تکمیل عملیات اسکلت بلوک A، تمرکز اجرایی بیشتری بر آماده‌سازی بلوک B صورت گیرد.

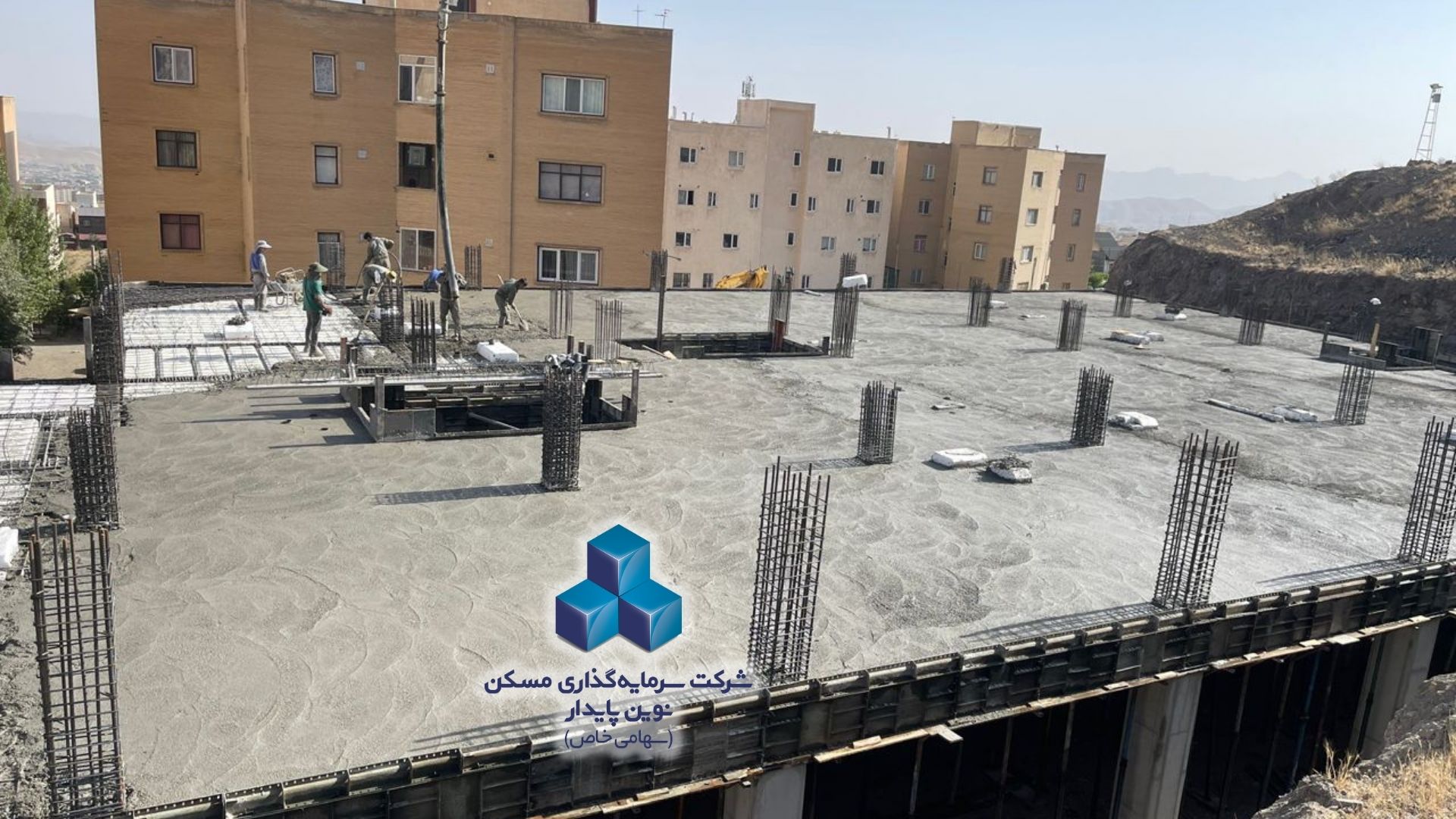

پروژه بام پردیس

پروژه آسمان البرز ۲ – تیرماه ۱۴۰۴

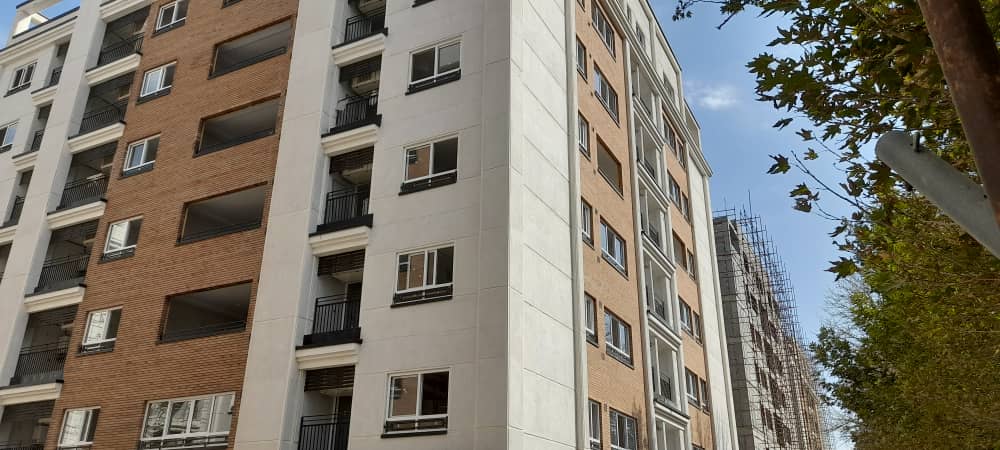

گزارش پیشرفت پروژه آسمان البرز در تیرماه

در تیرماه، پروژه آسمان البرز ۲ با تمرکز بر مراحل پایانی اجرای نازک کاری و شروع نصبیات در هر سه بلوک دنبال شد. عملیات اجرایی در این پروژه در سه بلوک به شرح زیر ادامه داشت:

M1:

  • نصب درهای ضد حریق طبقات

  • نصب چراغ‌های هالوژن

  • اجرای کف‌سازی

  • آرماتوربندی و بتن‌ریزی کف رمپ زیرزمین

  • اجرای سنگ‌فرش رمپ

M2:

  • اجرای نقاشی طبقات

  • نصب تأسیسات داخلی

  • اجرای بتن مگر، آرماتوربندی و بتن‌ریزی کف رمپ پارکینگ

  • تکمیل اسپرینکلر همکف و اجرای سقف کاذب همکف

  • نصب شبکه جلوآب و دستگاه زنت

  • نصب پنجره‌ها و شیشه طبقات

  • اجرای درهای رول‌آپ پارکینگ

  • اجرای جدول‌گذاری، واش بتن پیاده‌رو ضلع غربی

  • اجرای کفپوش پارکینگ روباز

M3:

  • ادامه عملیات نقاشی طبقات

  • نصب تجهیزات تاسیساتی

  • اجرای شبکه جلوآب و دستگاه زنت

  • نصب پنجره‌ها و شیشه طبقات

  • اجرای کفپوش پارکینگ روباز
