گزارش پیشرفت پروژههای ساختمانی در خرداد ۱۴۰۴ | نوین پایدار
تعهد شفاف، پیشرفت مستمر
شرکت سرمایهگذاری مسکن نوین پایدار همواره اصل تعهد به مشتریان، شرکای پروژه و ذینفعان را در اولویت فعالیتهای خود قرار داده است. ارائه گزارشهای منظم از وضعیت پروژهها، بخشی از سیاست شفافیت این مجموعه در راستای جلب اعتماد و پاسخگویی مؤثر به سرمایهگذاران است. در این گزارش، پیشرفت دو پروژه کلیدی شرکت در خرداد ۱۴۰۴ شامل پروژه آسمان البرز ۲ و پروژه بام پردیس بررسی شده است.
پروژه آسمان البرز ۲ | پیشرفت فیزیکی ۸۹٪
پروژه آسمان البرز ۲ بهعنوان یکی از پروژههای بزرگ و شهری نوین پایدار در منطقه غرب تهران، وارد مراحل پایانی اجرا شده است. تمرکز اصلی در این مرحله، تکمیل جزئیات معماری، تأسیسات و آمادهسازی نهایی تحویل واحدهاست.
ویژگیهای برجسته پروژه:
طراحی مدرن و اجرای سازه مقاوم با استانداردهای کیفی بالا
بهرهگیری از سیستمهای تأسیساتی نوین و مصالح درجهیک
دسترسی عالی به شبکه حملونقل شهری و خدمات محلی
فعالیتهای انجامشده به تفکیک هر بلوک در خرداد:
M1:
تکمیل کامل تأسیسات (زنتها، پکیج، رادیاتور، شیرآلات)
نصب کامل شیشهها، دربها، یراقآلات و تابلو برق
اجرای رنگ نهایی، نصب آسانسورها و ساماندهی پارکینگ روباز
M2:
سنگکاری کف و بدنه لابی، سقف کاذب زیرزمین، نصب درب آسانسور
M3:
تکمیل نمای سنگی، رنگآمیزی داخلی، سیستم آتشنشانی زیرزمین، سقف کاذب لابیها
برنامه آینده: تحویل تدریجی واحدها از تابستان ۱۴۰۴ و محوطهسازی و نهاییسازی فضاهای عمومی
پروژه بام پردیس | پیشرفت فیزیکی ۱۸٪
پروژه بام پردیس که در یکی از بلندترین و خوشمنظرهترین نقاط فاز ۳ شهر جدید پردیس در حال ساخت است، نمونهای از توسعه مسکن با هدف ایجاد محیطی آرام، مدرن و در تعامل با طبیعت میباشد.
ویژگیهای پروژه:
معماری منطبق با موقعیت کوهستانی
استفاده از مصالح مقاوم در برابر اقلیم سرد منطقه
طراحی کمتراکم با فضای سبز اختصاصی و چشمانداز گسترده
فعالیتهای انجامشده در خرداد:
آرماتوربندی، قالببندی و بتنریزی ستونهای سقف دوم بلوک A
اجرای کامل تیرچه، فومگذاری و بتنریزی سقف دوم بلوک A
آغاز عملیات سنگبرداری و پیکورزنی پله شمالی بلوک B
برنامه آینده: ادامه اجرای سقفهای طبقات و آغاز نازککاری بلوک A تا پایان تابستان ۱۴۰۴
پروژه آپادانا تهران | پیشرفت فیزیکی 6.5%

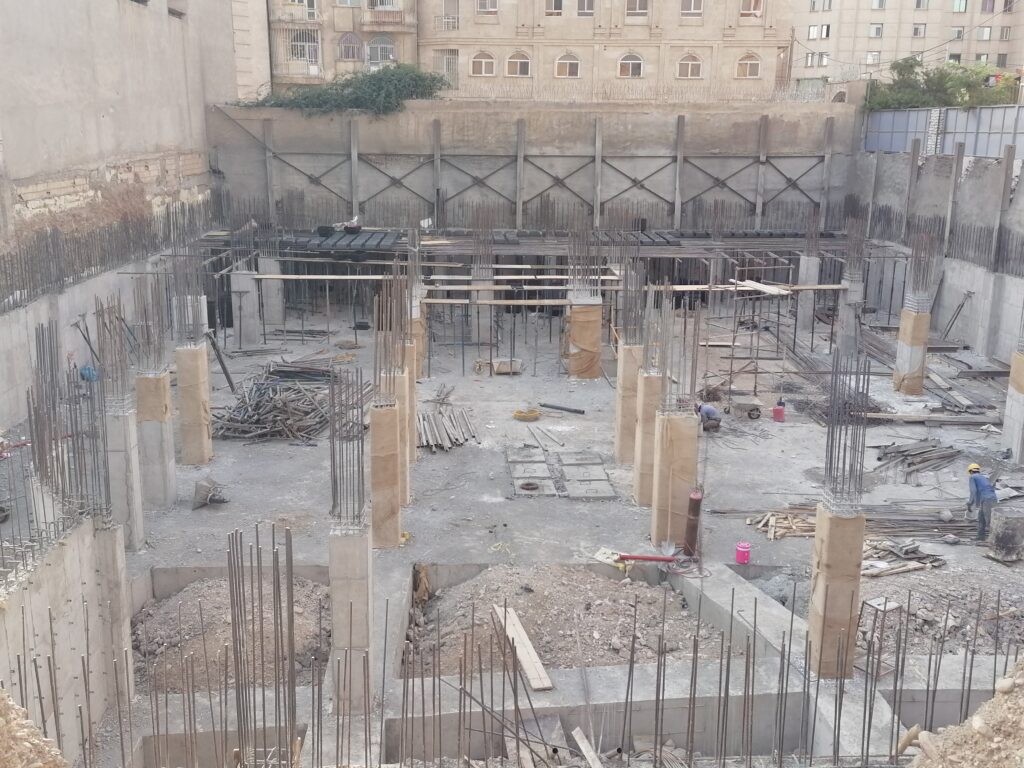

پروژه آپادانا بهعنوان یکی از پروژههای مهم شهری شرکت نوین پایدار در منطقه غرب تهران، در خرداد ۱۴۰۴ به درصد پیشرفت فیزیکی ۶.۵٪ رسید. این پروژه دارای یک بلوک اصلی است و عملیات اجرایی آن بهصورت متمرکز و چندمرحلهای در جریان است. تمرکز فعلی بر ساخت دیوارهای حائل، اجرای ستونها، آمادهسازی فونداسیون و زیرساختهای رفاهی کارگاه است.
✅ فعالیتهای انجامشده در خرداد:
آرماتوربندی، قالببندی و بتنریزی دیوارهای حائل شمالی، شرقی و غربی
آرماتوربندی، قالببندی و بتنریزی ستونهای سازه
قالببندی و بتنریزی فونداسیون دیوار ضلع جنوبی پروژه (بتنریزی بیش از 210 متر مکعب)
کیورینگ بتن در مرحله بتنریزی بهمدت ۷ روز بهصورت مستمر
کاشیکاری، لولهکشی سرویس بهداشتی و حمام در ادامه تجهیز کارگاه و تکمیل بخش خدمات رفاهی کارگران
جمعبندی
گزارش خرداد ۱۴۰۴ از سه پروژه آسمان البرز ۲، بام پردیس و آپادانا تهران، گواهی است بر پایبندی عملی شرکت نوین پایدار به اصول تعهد، برنامهمحوری و پاسخگویی شفاف به ذینفعان. پیشرفت ۸۹ درصدی در آسمان البرز، شتاب عملیات در بام پردیس، و رسیدن پروژه آپادانا به سطح ۶.۵ درصد پیشرفت فیزیکی نشاندهنده انسجام تیمهای اجرایی و مدیریت فنی شرکت است.
این سطح از شفافیت در گزارشدهی، علاوه بر ایجاد اطمینان برای خریداران و سرمایهگذاران فعلی، بستری مستحکم برای توسعه اعتبار برند نوین پایدار در صنعت مسکن ایران فراهم میسازد.
برای مشاهده وضعیت لحظهای پروژهها و آشنایی با طرحهای پیشفروش، به بخش پروژهها مراجعه فرمایید.
